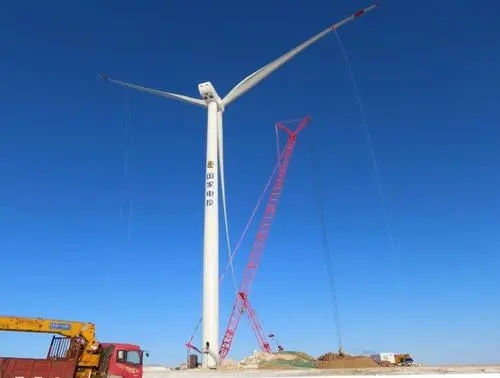

西藏最大风电项目首台风机吊装完成!

高楠东 235
文章来源:高楠东
 据悉,7月6日上午,国家能源集团西藏那曲市色尼区欧玛亭嘎100兆瓦风电项目顺利完成首台风机吊装工作,为项目年内建成投产打下更坚实的基础,更为电力供应提供更多的保障。

据介绍,该项目位于西藏自治区那曲市色尼区那曲镇境内,场址平均海拔4650米,总投资6.4亿元,是西藏目前已核准的装机规模最大的风电项目,也是全球4500米以上超高海拔地区装机规模最大的风电项目,同时还是西藏自治区“十四五”可再生能源发展规划实施项目、西藏自治区2023年重点建设项目和那曲市2023年电力保供项目,将对那曲市改善能源结构、保障冬季群暖和电力供应,更有力推进乡村振兴和经济社会发展都具有重要的意义。


项目采用25台单机容量4.0兆瓦的陆上风力发电机组,风机轮毂高度100米,叶轮直径172米,叶片长度84.5米,塔筒高度99米,最大起吊重量130吨,属于超高塔架风电机组。国家能源集团西藏公司积极组织施工单位、设计单位、风机厂家、塔筒厂家、监理单位开展研究,充分考虑项目所在地高海拔、低气温等特殊因素,精心制定吊装专项方案,并组织专家评审,全面加强设备生产、运输、起吊全过程监督,确保安全顺利完成首台风机吊装。

据悉,那曲风电项目自4月7日开工以来,也在不断地克服高海拔、高寒缺氧、雷雨大风等恶劣气候条件,全力推进项目建设,尽全力实现5月24日完成首台风机基础浇筑,6月30日完成首节风机塔筒吊装。
