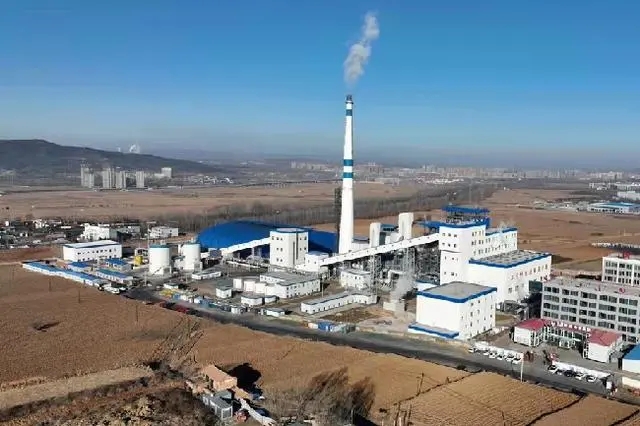

该项目是白城地区重点建设工程,也是节能减排环保项目,更是该地区“十三五”期间重点民生工程。项目建设规模为1×30MW高温高压汽轮发电机组,配1台130t/h燃秸秆锅炉。
自2019年10月开工建设以来,项目全体员工在昼夜温差大,夏季炎热降雨集中,冬季严寒多雪,最高气温40.8C,最低气温-34.6C,的恶劣气候条件下,克服疫情、汽轮机等设备、图纸到场严重滞后,业主施工手续、并网手续、设计缺陷等不利因素,积极调整策划方案,及时优化资源配置,想业主所想、急业主所急,帮助业主办理手续,解决因设计缺陷造成的综合给料机堵料等问题,以宁电铁军精神,用匠心和汗水,实干与担当,在这片黑土地之边演绎了一场光明与智慧的交响乐,受到了业主及监理的一致好评。
该项目的顺利移交,为改善当地环境污染,促进经济循环发展,提高农民经济收入起到了一定的促进作用。同时,也为该公司在该地区开拓后续市场打下了坚实的基础。
标签:行业新闻
