刚刚,广东省能源局发布《关于“十二五”以来未建成风电、光伏发电项目信息的公示》。
据国际能源网/风电头条(微信号:wind-2005s)统计,广东省“十二五”以来,未建成风电项目共计148个,总建设规模为7797.8MW。其中作废风电项目32个,总建设规模1570.7MW;已核准且继续建设项目105个,总建设规模5789.6MW;未核准且已列入规划的项目11个,总建设规模437.5MW。未核准且已列入规划项目如须核准,须按照竞争配置方式列入年度开展项目。
具体如下:

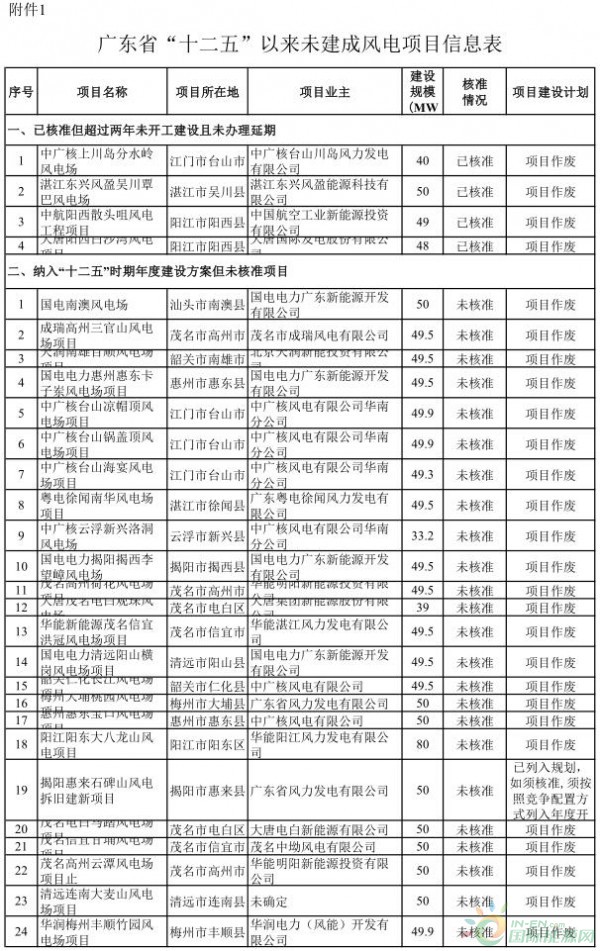

一、已核准但超过两年未开工建设且未办理延期的项目有4个,总建设规模为187MW,所有项目予以作废。
二、纳入“十二五”时期年度建设方案但未核准项目有29个,总建设规模为1433.7MW,除揭阳惠来石碑山风电拆旧建新50MW项目已列入规划,其余1383.7MW项目均作废。

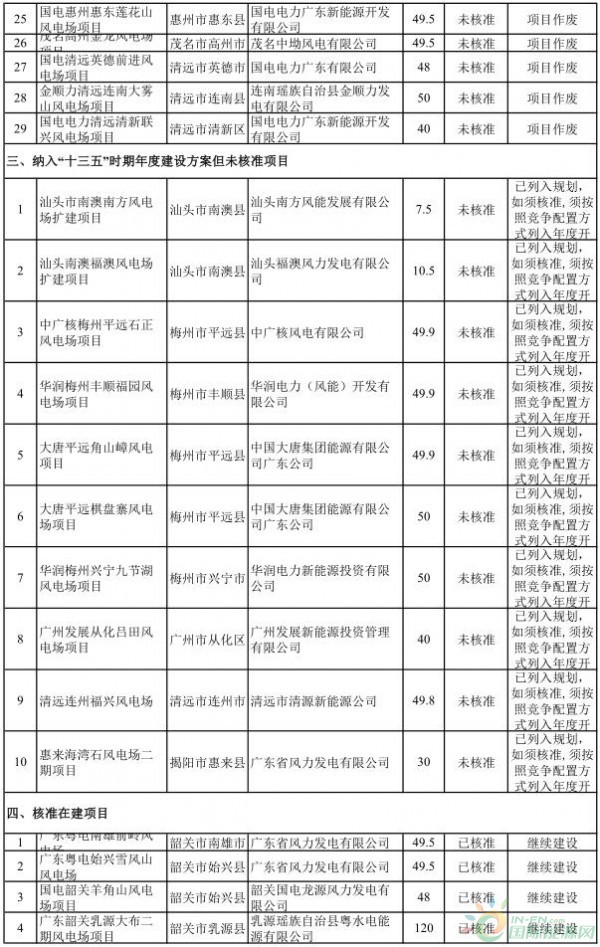

三、纳入“十三五”时期年度建设方案但未核准项目有10个,总建设规模为387.5MW,所有项目已列入规划,如须核准,须按照竞争配置方式列入年度开展项目。

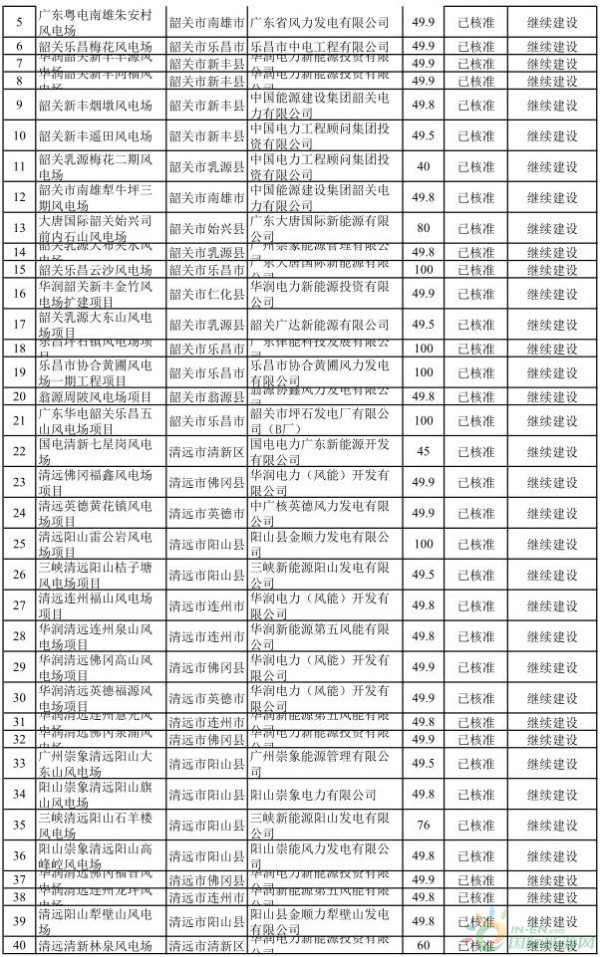

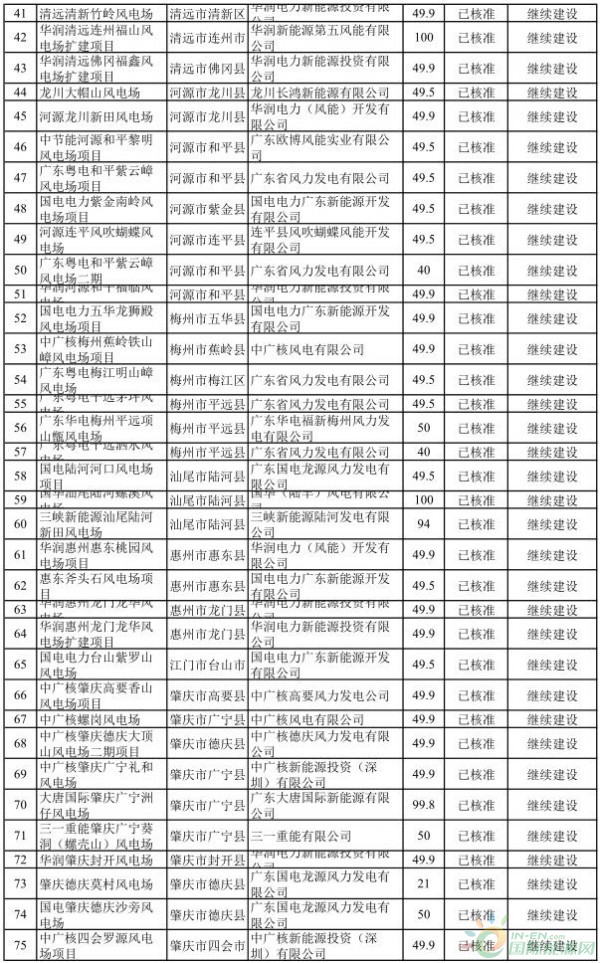

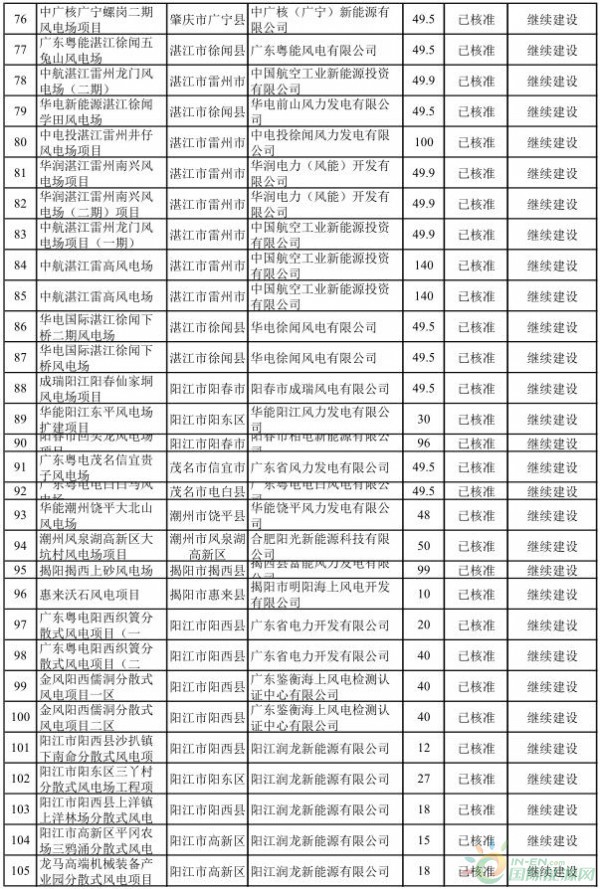

四、核准在建项目有105个,总建设规模为5789.6MW,所有项目将会继续建设。





原文如下:
广东省能源局关于“十二五”以来未建成风电、光伏发电项目信息的公示按照《国家能源局综合司关于梳理“十二五”以来风电、光伏发电项目信息的通知》要求,广东省能源局组织各地对“十二五”以来未建成的风电、光伏项目信息进行了梳理汇总。现按通知要求对项目情况进行公示,其中:已核准在两年内未开工建设且未申请办理延期的项目,按规定作废;纳入“十二五”、“十三五”时期年度建设方案但未完成核准的风电项目,按相关规定废止核准计划。
公示期从2018年3月12日至3月18日(共5个工作日)。对公示内容如有异议,请在公示期内以书面形式提出意见,反馈至省能源局。
联系电话:020-83138744
传 真:020-83138665
联系地址:广州市东风中路305号(省政府大院)11号楼
广东省能源局 2019年3月12日 来源:广东省能源局标签:行业新闻
