湖南首批风电待审批项目清单:1.41GW含26个项目

高同林 0
文章来源:高同林

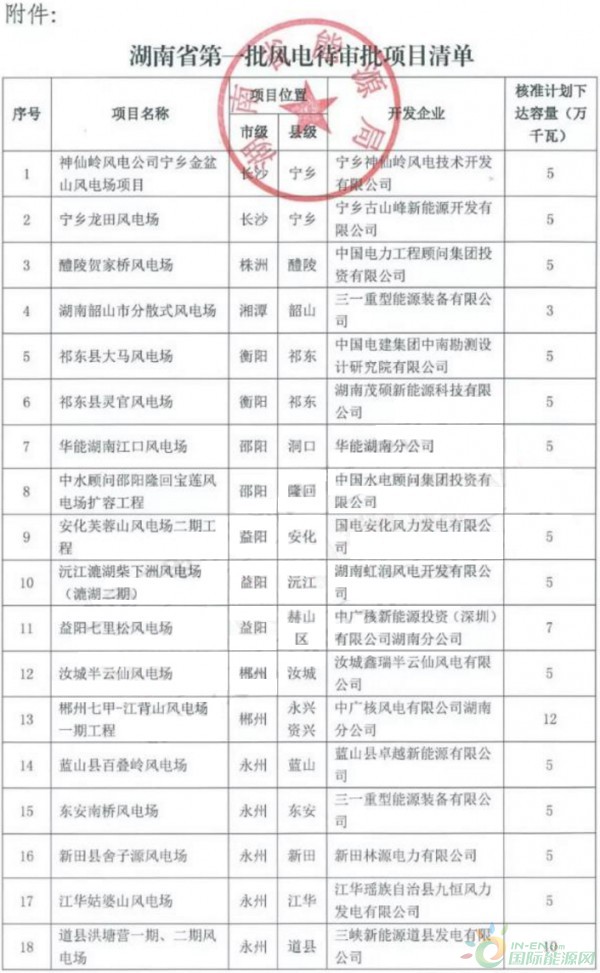

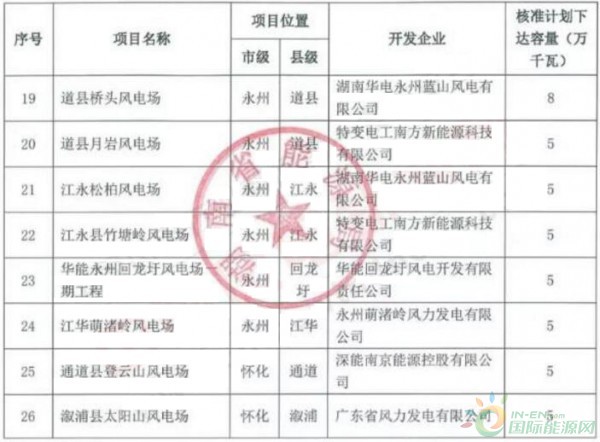

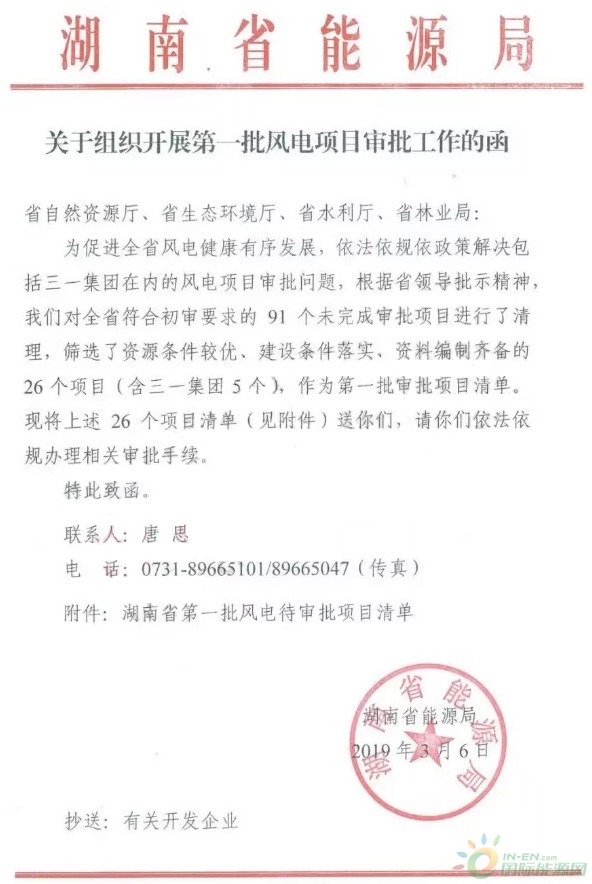

  近日,为促进全省风电健康有序发展,依法依规依政策解决包括三一集团在内的风电项目审批问题,湖南省能源局对全省符合初审要求的91个未完成审批项目进行了清理,筛选了资源条件较优、建设条件落实,资料编制齐备的26个项目(含三一集团5个),作为第一批审批项目清单。

  湖南省第一批风电待审批项目清单,涉及26个风电项目(含三一集团5个),规模共计141万千瓦。
