中闽能源福清马头山、王母山风电场项目完成风机吊装21台

刘龙 0
文章来源:刘龙

乘着全国“两会”的春风,中闽能源上下凝神聚气、鼓足干劲,加快推进省重点项目福清马头山、王母山风电场建设,3月份吊装风机3台,累计完成吊装21台,为两项目早日实现投产目标打下坚实基础。

入春以来,马头山、王母山项目地处福清山地,工程施工受雨雾影响,作业时长骤缩。为全力确保项目建设按期推进,福清风电公司密切关注天气变化,周密做好人机施工准备,及时抓住最佳施工“窗口期”,在保障安全、质量的前提下,迅速组织参建单位进场抢点作业,工程管理人员在场实时监督,一日三餐就地解决,每至暮晚无法继续作业方才收工。目前,马头山、王母山项目升压站室内35kV开关柜、接地变柜及户外110kV GIS、220kV GIS等设备业已安装完毕,现工程管理人员正在全力以赴,争取3月底前再完成1台风机吊装任务。

乘着全国“两会”的春风,中闽能源上下凝神聚气、鼓足干劲,加快推进省重点项目福清马头山、王母山风电场建设,3月份吊装风机3台,累计完成吊装21台,为两项目早日实现投产目标打下坚实基础。

入春以来,马头山、王母山项目地处福清山地,工程施工受雨雾影响,作业时长骤缩。为全力确保项目建设按期推进,福清风电公司密切关注天气变化,周密做好人机施工准备,及时抓住最佳施工“窗口期”,在保障安全、质量的前提下,迅速组织参建单位进场抢点作业,工程管理人员在场实时监督,一日三餐就地解决,每至暮晚无法继续作业方才收工。目前,马头山、王母山项目升压站室内35kV开关柜、接地变柜及户外110kV GIS、220kV GIS等设备业已安装完毕,现工程管理人员正在全力以赴,争取3月底前再完成1台风机吊装任务。

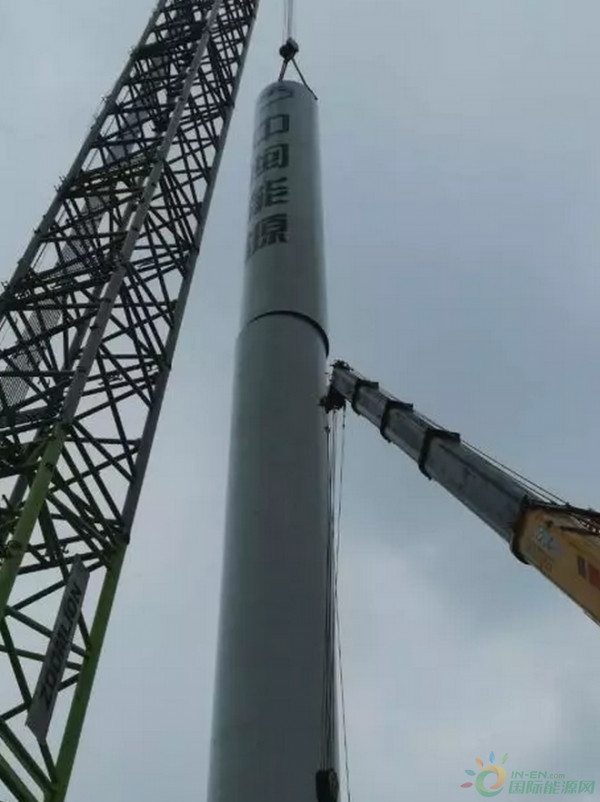

图为风机吊装过程


标签:行业新闻

发表评论

登录后才能评论
