华电重工国能大丰H5#海上风电项目部顺利完成2021年单桩基础沉桩

何熙 0
文章来源:何熙
2021年1月3日凌晨2:05,伴着寒冷的海风,历时5个小时的连续作业,华电重工国能大丰H5#海上风电项目部顺利完成了28#单桩基础沉桩,实现了新年海上作业的“开门红”,迈好了新年第一步。

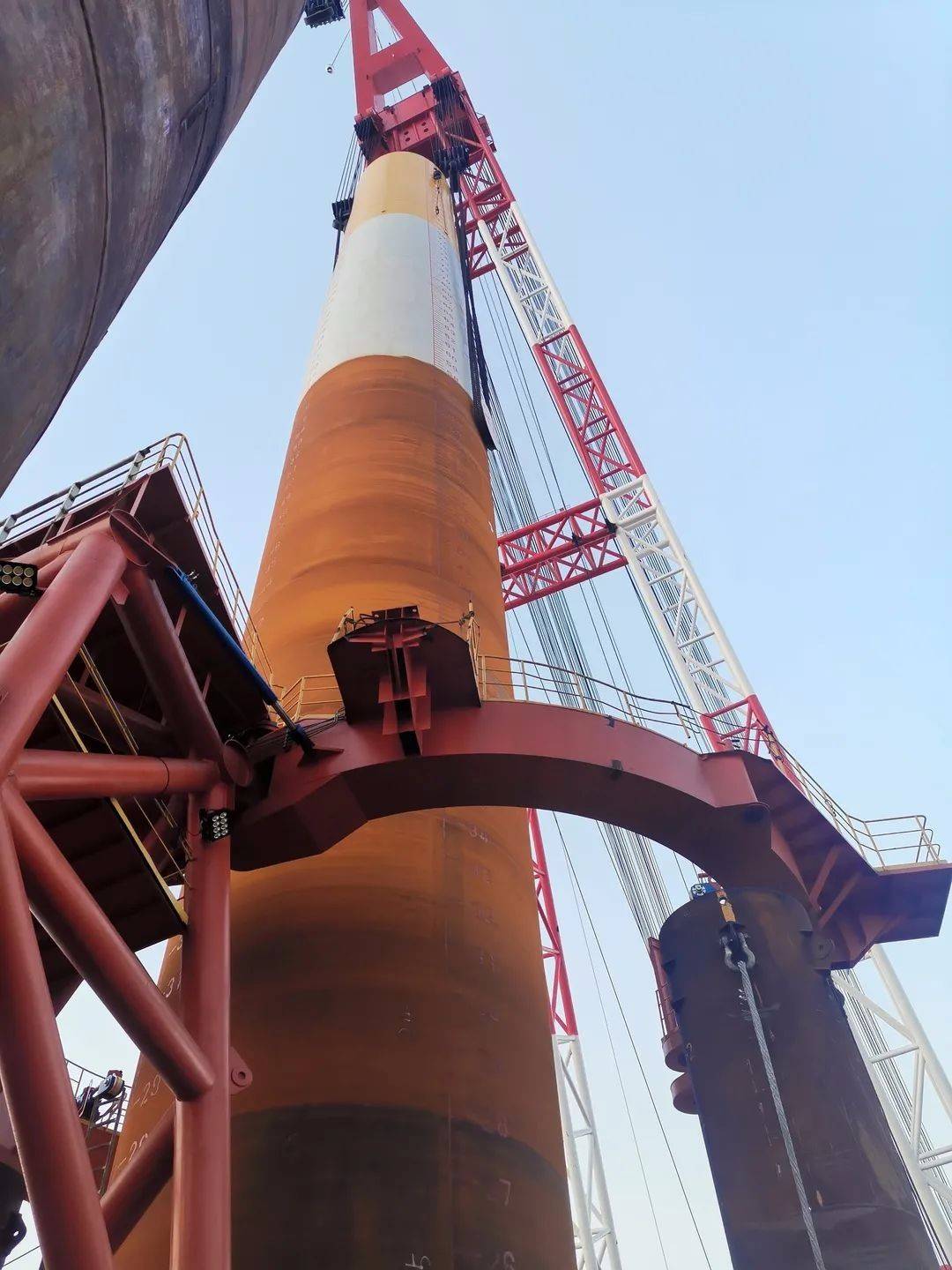

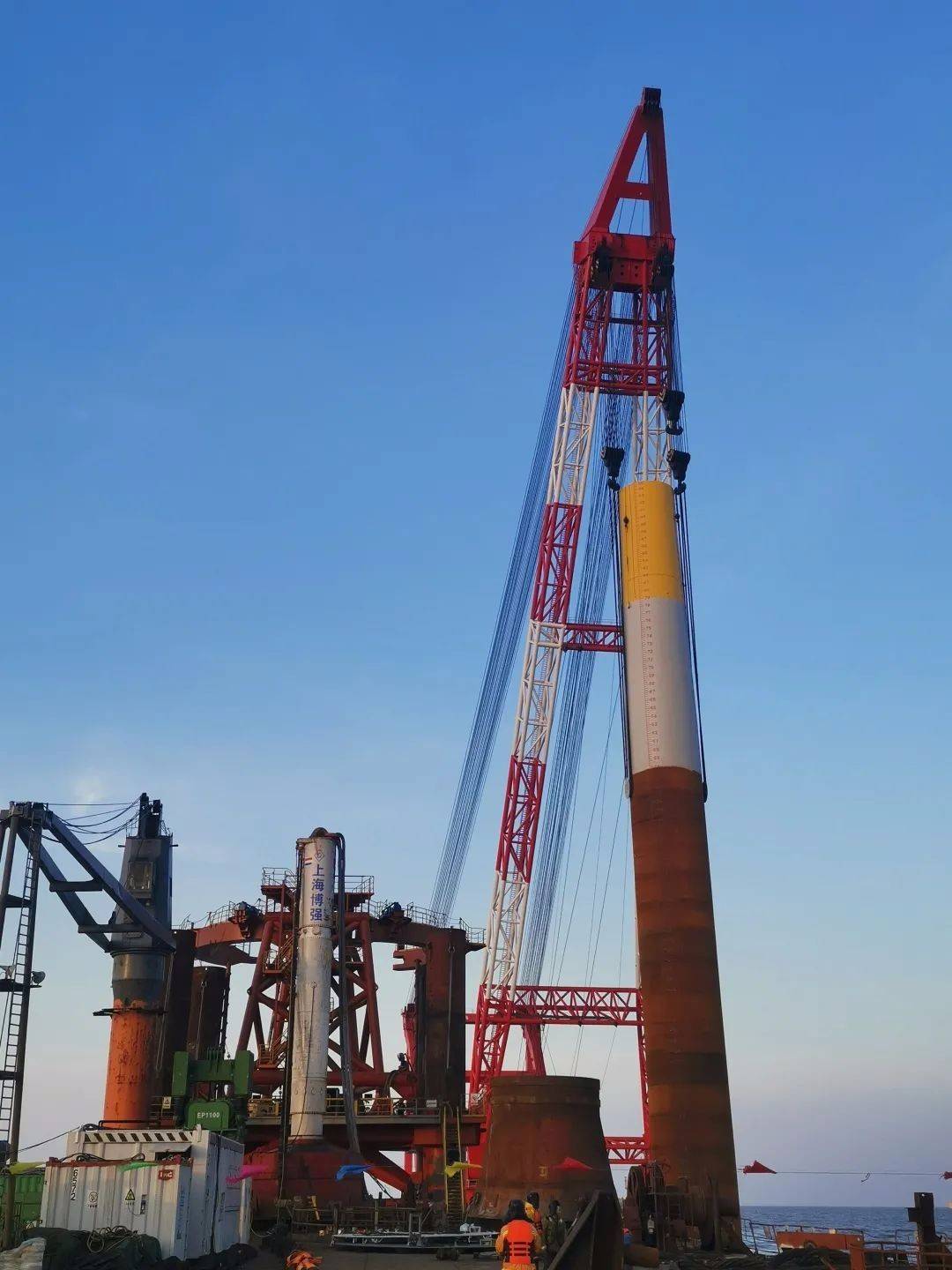

盐城国能大丰H5项目位于江苏大丰近海海域,总装机容量206.4MW,共布置32台单机容量为6.45MW的风力发电机组。风机基础全部采用无过渡段单桩基础结构型式,本次完成的28#单桩基础桩长95m,直径7m-8.2m,重量达1500吨,也是迄今为止江苏海域重量最大的单桩基础。

斗严寒保安全

元旦期间,正值今年最强寒潮过境江苏,海风凛冽,为了确保沉桩顺利进行,项目部全体员工元旦假期坚守岗位,全力以赴推进项目的建设。在施工作业之前,项目团队超前策划,精细安排,针对桩位的地质条件、船机起重能力、沉桩过程分析等进行了全方位的规划及计算,以保证施工作业安全和单桩垂直度。在不到24小时的时间内,项目团队抓住有利施工窗口期,顶着严寒,安全高效的完成了28#单桩基础的沉桩工作,垂直度1‰,高标准满足设计要求。

新的起点新的启航

在新的起点上,华电重工将以新年首根单桩基础顺利沉桩为契机,扬帆起航,全力以赴推进海上风电重点项目的建设,打赢海上风电“抢装潮”的攻坚战。

标签:国内

发表评论

登录后才能评论
ue });
