秦山核电方家山2号机组205大修正式开始

何楠东 0
文章来源:何楠东

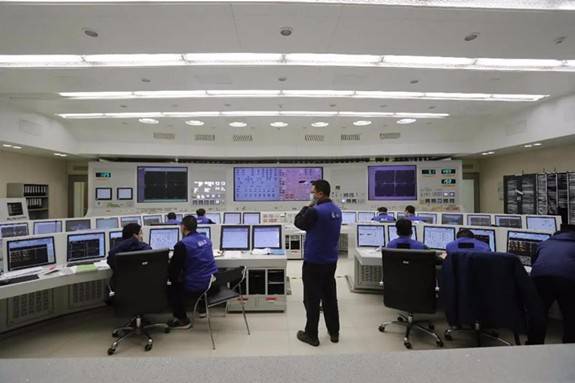

1月25日1时27分,秦山核电方家山2号机组与华东电网解列,方家山205大修正式开始。目前,秦山核电同步进行三个大修。

方家山205大修计划工期38天,本次大修计划检修项目共计9348项,其中预防性维修6906项、定期试验644项、变更改造143项、其它类型工作1226项。主要包括核级容器打压试验、2号主泵电机解体检修、汽轮发电机组解体检修等重要工作。

此次大修是方家山机组首次跨春节大修,面临着人员紧张、疫情防控等诸多困难与挑战。方家山205大修全体人员将在大修指挥部的统一领导和部署下,提高站位、系统思考、主动作为、相互协作、狠抓落实,坚守“安全是核工业生命线”的安全理念,做到疫情防控不放松,以高度的责任心、昂扬的斗志、充足的干劲做好205大修的各项工作,全力实现安全、优质、高效大修目标,为机组下一个长燃料循环的安全稳定运行打下坚实基础。
